ГПЗ на Кашагане: завершён ключевой монтаж, идёт сборка резервуаров и прокладка сетей

На площадке задействовано около 2000 специалистов. В ночные смены привлекается порядка 170 работников. В эксплуатации находится около 340 единиц строительной техники. Особый акцент делается на обеспечение безопасных условий труда, в том числе в ночное время .
Прогресс по строительно-монтажным работам (СМР):
- Завершен монтаж дымовых труб;

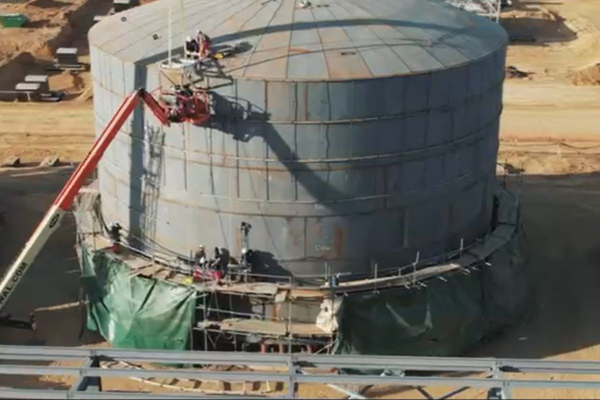

- Выполняются работы по бетонированию фундаментов, монтажу и покраске металлоконструкций и обслуживающих площадок, установке и обвязке технологического оборудования, а также сборка резервуаров типов РВС-5000 и сферических резервуаров объёмом 600 м³;
- Ведётся строительство наружных инженерных сетей (НВК-2).
В вахтовом посёлке GPCI завершён монтаж кровли в административно-бытовом комплексе(АБК) и на двух общежитиях на 140 и 132 мест. Ведётся установка внутренних перегородок и электромонтажные работы в зданиях общежитий на 140 и 132 места и АБК, входящих в состав постоянного вахтового городка.
Выполнение по основным видам работ:
- • Бетонные работы по устройству фундаментов: выполнено 54 994 м³ (прогресс 72,5%)
- • Монтаж металлоконструкций: 4 865 тонн (24%)
- • Монтаж механического оборудования: 4 348 тонн (44,6%)
- • Монтаж резервуаров: 1 215 тонн (44,9%)
- • Прокладка подземных трубопроводов: 20 976 м (48,7%)
АО «НК «QazaqGaz» продолжает комплексный контроль реализации проекта, обеспечивая соблюдение сроков строительства, а также выполнение установленных стандартов качества и безопасности на всех стадиях.
